레미콘 타설 건축주 확인사항 6가지 — 현직 기사가 정리한 체크리스트

레미콘 타설 전 건축주 확인사항은 딱 여섯 가지입니다. 진입로, 지반, 송장 규격 대조, 물 추가 금지, 세척수 처리, 그리고 타설 시간대와 날씨예요. 이 여섯 개만 챙겨도 타설 당일 공사가 멈추거나, 부실 콘크리트가 들어가는 일 대부분을 막을 수 있어요. 저는 현직 레미콘(믹서트럭) 기사인데요, 기사 눈으로 봤을 때 “이 현장은 준비가 됐다” 싶은 집의 공통점을 이 글에 다 담았습니다.

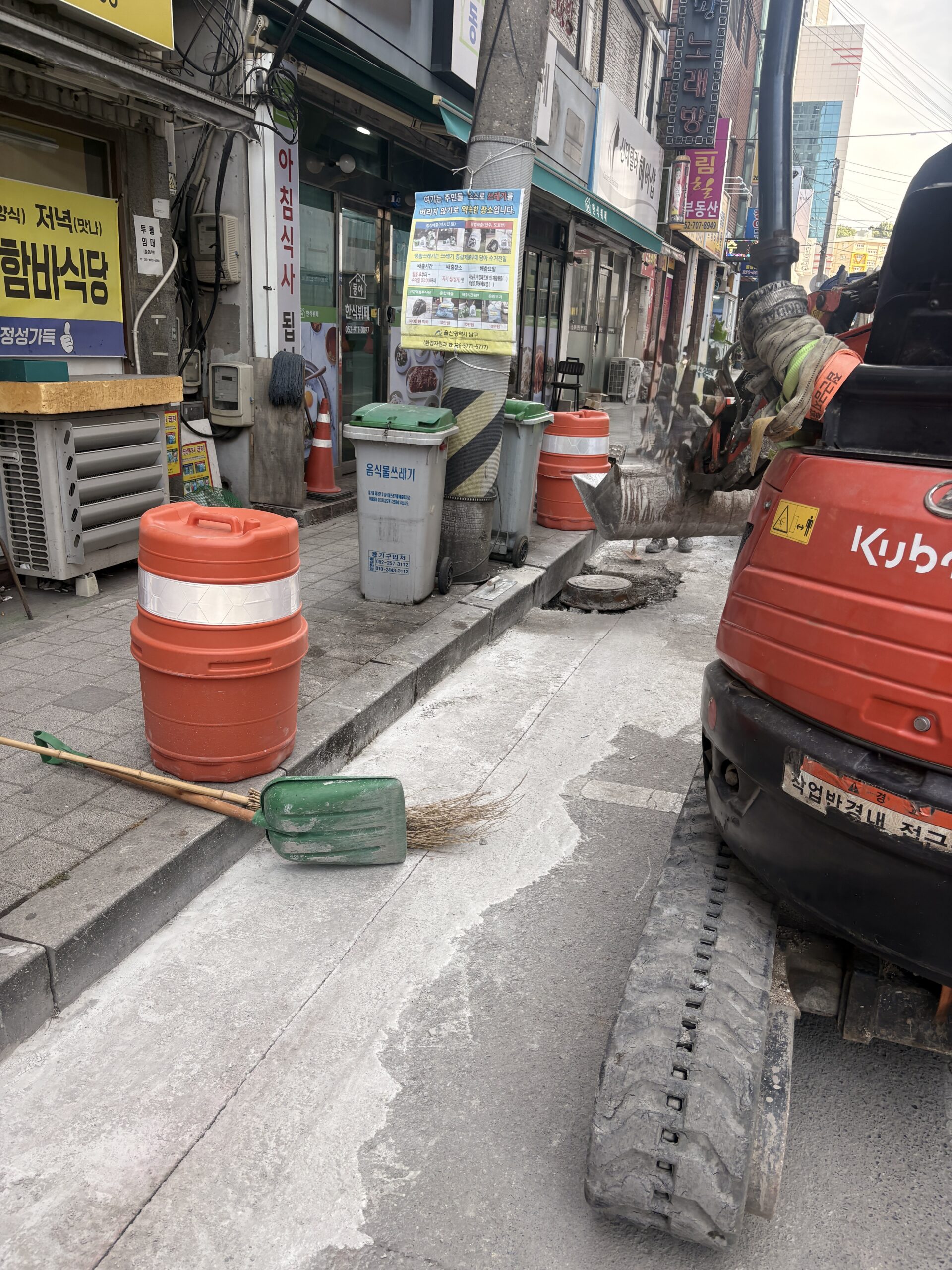

주택 신축 현장에 진입하는 레미콘 믹서트럭

레미콘 타설 전 건축주 확인사항 6가지

타설 전 확인사항을 표 하나로 먼저 정리하면 아래와 같습니다. 각 항목은 아래에서 하나씩 풀어서 설명할게요.

순서확인 항목핵심 포인트
1진입로 폭·회전 반경·전선 높이믹서트럭이 실제로 들어와 돌 수 있는지
2지반 상태차가 빠지면 그날 공사가 멈춰요
3송장(납품서) 규격 대조“25-24-150″이 계약 규격과 같은지
4물 추가 요구 금지강도 저하와 균열의 직접 원인
5세척수 처리 방식수거통에 담아 공장으로 가져가는 게 정석
6타설 시간대·날씨90분 룰, 폭염·강우·한파 대비

진입로와 지반, 트럭이 못 들어가면 끝입니다

레미콘 타설의 첫 관문은 품질이 아니라 “차가 들어갈 수 있느냐”예요. 믹서트럭은 만차 기준 20톤이 넘는 무거운 차입니다. 진입로 폭이 좁거나 회전 공간이 없으면 후진 진입 자체가 안 돼요. 머리 위 전선 높이도 미리 봐두세요. 드럼과 슈트(콘크리트가 흘러내리는 홈통)가 전선에 걸리는 현장이 생각보다 많습니다.

지반은 더 중요해요. 비 온 다음 날 무른 땅에 만차 트럭이 들어가면 바퀴가 그대로 빠집니다. 차 한 대가 빠지면 뒤에 오던 차들까지 서고, 그날 타설은 멈춘다고 보시면 돼요. 진입 구간이 무르면 철판이나 자갈을 미리 깔아달라고 시공사에 요청하세요.

기사 입장에서 한 가지 보태면, 현장에 도착해서 진입로가 확보 안 돼 있으면 기사도 난감합니다. 콘크리트는 차 안에서 계속 굳어가는 자재라 기다려줄 시간이 없거든요. 진입이 도저히 안 되는 현장은 차를 돌려 나가는 수밖에 없고, 그 피해는 결국 건축주 몫이 됩니다.

송장 규격 “25-24-150” 이렇게 읽으세요

건축주가 할 수 있는 가장 기본적인 품질 확인은 송장 대조입니다. 송장(납품서)이란 레미콘 차량마다 붙어 오는 출하 증명서를 말해요. 여기 적힌 규격이 구조계산서·시방서의 규격과 같은지, 출하(비빔 시작) 시각이 찍혀 있는지 차가 올 때마다 확인하세요.

표기 자리의미예시: 25-24-150
첫 번째 숫자굵은 골재 최대 치수(mm)자갈 최대 25mm
두 번째 숫자호칭강도(MPa)24MPa
세 번째 숫자슬럼프(mm)150mm

슬럼프란 굳지 않은 콘크리트의 반죽 질기, 즉 묽기를 나타내는 값이에요. 규격 범위는 50~210mm입니다(출처: 한국레미콘공업협회 KS 규정). 값이 지정치보다 크면(묽으면) 붓기는 쉽지만 굳은 뒤 강도가 약해지고 균열이 가기 쉬워요. 첫 차 도착 때 슬럼프 시험을 하는지, 결과가 송장 값과 맞는지 지켜보시면 됩니다.

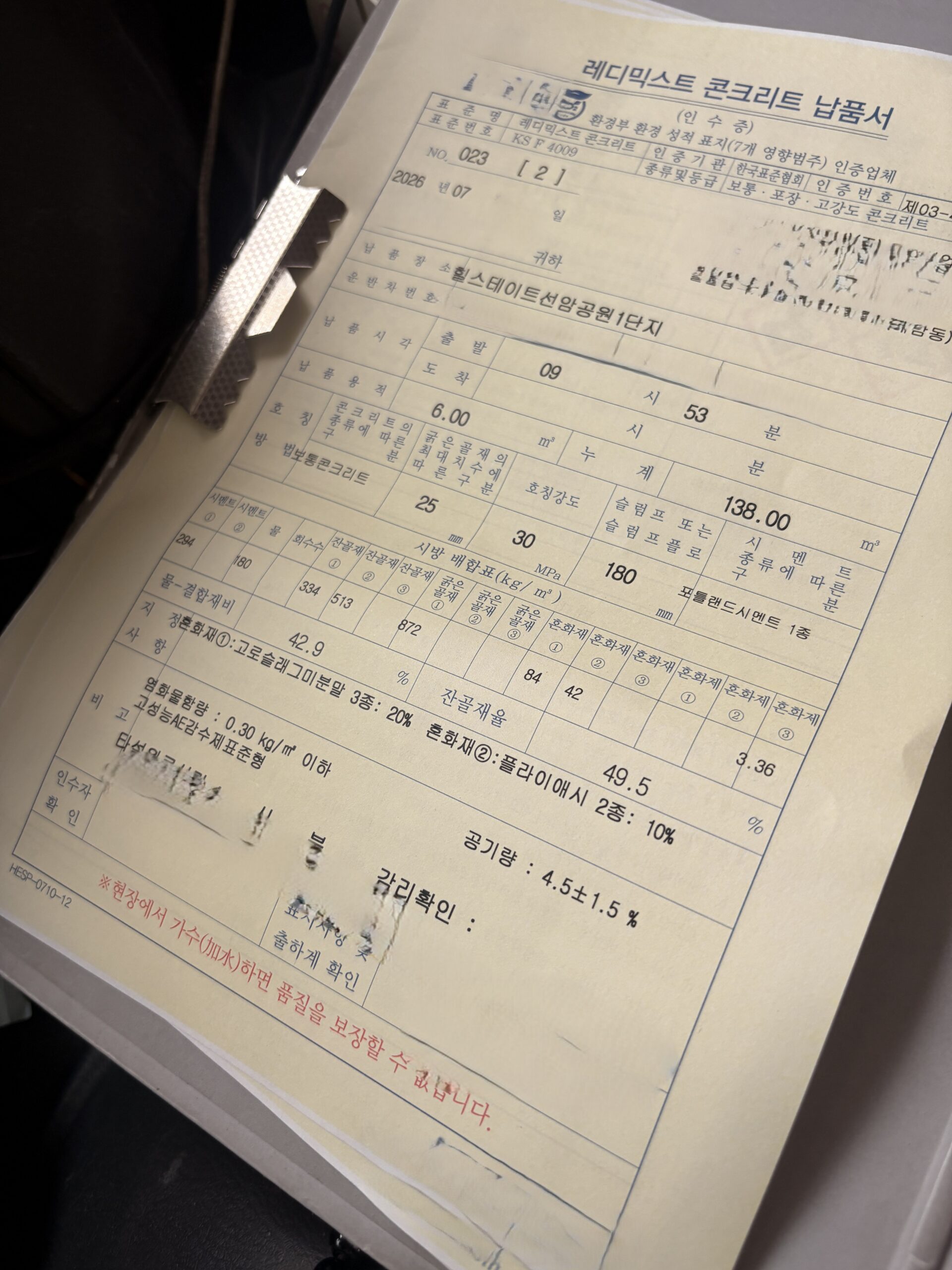

레미콘 송장의 규격 표기 25-24-150 클로즈업

물 더 넣어달라는 말, 절대 하지 마세요

타설 중 레미콘에 물을 추가하는 것, 이른바 ‘물타기(가수)’는 어떤 이유로도 안 됩니다. 물을 더 넣으면 단위수량이 늘어 압축강도가 떨어지고, 균열과 내구성 저하로 이어져요. 실제로 인천 검단신도시 신축 현장에서 대기 중 굳는 걸 막으려 물을 타는 관행이 언론에 보도되기도 했습니다.

건축주가 볼 포인트는 간단해요. 드럼이나 펌프카 호퍼(콘크리트를 받는 깔때기)에 호스로 물을 붓는 장면이 보이면 즉시 중단을 요구하세요. 반대로 건축주나 작업자가 “뻑뻑하니 물 좀 타달라”고 기사에게 요구하는 것도 똑같이 금물입니다. 묽기가 문제라면 물이 아니라 배합 자체를 조정해야 하고, 그 판단은 현장 감독과 레미콘 공장이 할 일이에요.

세척수 처리와 타설 시간, 이것까지 봐야 합니다

타설이 끝나면 슈트에 묻은 콘크리트를 씻어내는 세척수가 나옵니다. 이 세척수는 강알칼리성이라 현장 땅바닥이나 배수로에 그냥 버리면 안 돼요. 기사가 차량에 실린 수거통에 담아 공장 폐수처리장으로 가져가 처리하는 게 정석입니다. 타설 전에 시공사에 “세척수는 어떻게 처리하냐”고 한 번만 물어보세요. 이 질문 하나로 현장 관리 수준이 보입니다.

시간 한도도 숫자로 정해져 있어요. 아래 값은 일반적인 기준이고, 현장 조건과 배합에 따라 달라질 수 있습니다.

기준구간한도
KS F 4009비빔 시작 → 현장 도착90분 이내
건축공사 표준시방서비빔 시작 → 타설 완료 (외기온 25℃ 미만)120분
건축공사 표준시방서비빔 시작 → 타설 완료 (외기온 25℃ 이상)90분

90분을 넘긴 레미콘은 폐기가 원칙이에요. 여름철엔 타설 자체에 30분쯤 걸리는 걸 감안해, 도착이 출하 후 60분 이내여야 안전하다고 보는 해석도 있습니다. 송장의 출하 시각을 확인해야 하는 이유가 바로 이거예요. 참고로 이 ’90분 룰’은 59년째 유지돼 현실에 맞게 조정하자는 논쟁이 2026년 7월에도 업계에서 다뤄졌습니다.

날씨별 타설, 언제 미루고 언제 강행하나요

비 예보가 있으면 타설 연기를 요구하는 게 원칙적으로 맞습니다. 빗물이 섞이면 물시멘트비가 높아져 물타기와 같은 강도 저하가 생기거든요. ‘순살자이’ 부실시공 논란 이후 우중 타설 금지를 제도화하자는 업계 논의가 이어지고 있어서, 연기를 요구할 근거로 자주 인용됩니다.

겨울철엔 초기동해(굳기 전에 얼어서 생기는 손상)가 문제예요. 보온·가열 양생으로 콘크리트 온도를 5℃ 이상 유지해야 하고, 강도가 급격히 오르는 타설 후 초기 48시간 보온이 가장 중요합니다. 겨울 타설을 앞뒀다면 천막·열풍기 같은 보온양생 계획을 시공사에 서면으로 요구하세요. 거푸집은 측면 기준 24시간 경과 또는 압축강도 5MPa 이상 중 큰 값이 해체 조건이며, 실무에선 보통 2~3일을 둡니다. 이 역시 일반 기준이라 기온과 배합에 따라 달라져요.

현직 레미콘 기사가 본, 준비 잘한 건축주의 공통점

기사 눈에 준비 잘한 현장은 도착 순간부터 다릅니다. 진입로에 자재나 차량이 치워져 있고, 무른 구간엔 철판이 깔려 있어요. 건축주나 감독이 송장을 받아 규격과 출하 시각을 실제로 확인하고, 물 얘기는 아예 꺼내지 않습니다. 이런 현장은 차가 밀리지 않고 회전이 빨라서, 결과적으로 콘크리트가 가장 신선할 때 들어가요.

반대로 진입로가 막혀 있거나 땅이 진창인 현장은 기사가 진입을 포기할 수밖에 없는 상황이 생깁니다. 차를 돌려 나가는 순간 뒤 차량 배차까지 전부 꼬여요. 레미콘 타설에서 건축주 확인사항의 절반은 결국 “차가 제시간에 들어와 제시간에 부을 수 있는 환경”을 만들어주는 일입니다. 다만 저는 운반과 현장을 아는 기사이지 시공 전문가는 아니에요. 강도나 배합에 대한 최종 판단은 반드시 현장 감독, 감리와 상의하시길 바랍니다.

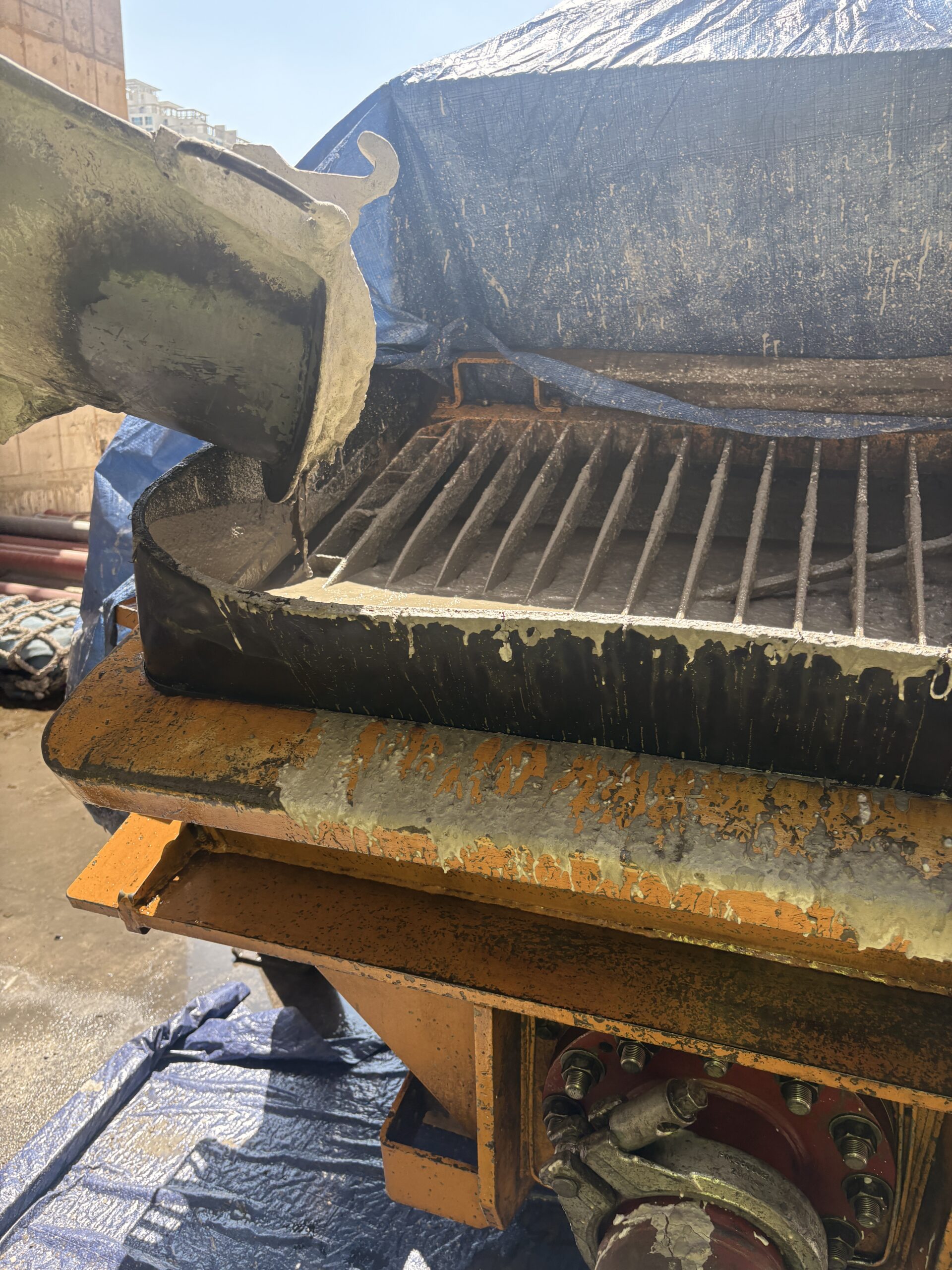

철판이 깔린 진입로와 대기 중인 레미콘 차량

비용도 미리 알아두세요

2026년 수도권 레미콘 단가는 25-27-150 규격 기준 루베(㎥, 세제곱미터)당 99,600원으로, 전년 95,500원보다 약 4.3% 올랐습니다. 다만 2026년 3월 단가 협상에서 건설사 측은 7,000원 인하를, 레미콘 업계는 8,500원 인상을 요구하며 큰 견해차를 보였다는 보도가 있어요. 지역·시점에 따라 단가가 달라지니, 소규모 건축주는 계약 시점에 지역 고시 단가를 직접 확인하는 게 안전합니다.

자주 묻는 질문

레미콘은 비빔 후 몇 분 안에 타설해야 하나요?

KS F 4009 기준으로 비빔 시작부터 현장 도착까지 90분 이내가 원칙입니다. 건축공사 표준시방서는 타설 완료까지 외기온 25℃ 미만이면 120분, 25℃ 이상이면 90분을 한도로 봐요. 90분을 넘긴 레미콘은 폐기가 원칙이므로, 송장의 출하 시각을 꼭 확인하세요.

비 오는 날 레미콘 타설해도 되나요?

강우 예보가 있으면 연기를 요구하는 게 안전합니다. 빗물이 섞이면 물시멘트비가 높아져 강도가 떨어지고 균열 위험이 커져요. 부실시공 논란 이후 우중 타설을 금지하자는 업계 논의도 이어지고 있으니, 일정 연기를 요구할 충분한 근거가 됩니다.

콘크리트가 뻑뻑한데 물을 타달라고 하면 안 되나요?

안 됩니다. 물을 추가하면 압축강도가 떨어지고 균열과 내구성 저하로 이어져요. 묽기가 문제라면 물이 아니라 배합으로 풀어야 하고, 그 판단은 현장 감독과 레미콘 공장의 몫입니다. 현장에서 드럼이나 호퍼에 물을 붓는 장면이 보이면 즉시 중단을 요구하세요.

거푸집은 타설 후 며칠 뒤에 떼나요?

측면 거푸집은 24시간 경과 또는 압축강도 5MPa 이상 중 큰 값이 기준이고, 실무에선 보통 2~3일을 둡니다. 슬래브 하부는 설계기준압축강도 도달이 조건이라 동바리 포함 통상 28일을 존치해요. 기온과 배합에 따라 달라지니 해체 시점은 현장 감독과 상의하세요.

레미콘 가격은 1루베에 얼마인가요?

2026년 기준 수도권 단가는 25-27-150 규격 루베당 99,600원 수준입니다. 다만 단가 협상 결과와 지역에 따라 차이가 있어요. 계약 전에 해당 지역의 고시 단가를 직접 확인하는 것이 가장 정확합니다.


이 글은 2026년 8월 기준으로 작성했으며, 수치는 일반적인 기준이라 현장 조건에 따라 달라질 수 있습니다. 레미콘 타설 전 건축주 확인사항 여섯 가지 중 하나라도 걸리는 게 있다면, 타설 전에 현장 감독과 먼저 상의하세요. 준비된 현장에는 좋은 콘크리트가 들어갑니다.
