여름철 콘크리트 타설 주의사항 — 서중 콘크리트 90분 룰과 대책 총정리

여름철 콘크리트 타설의 핵심은 딱 하나예요. 타설 후 24시간 안에 일최고기온이 30℃를 넘을 것으로 예상되면 ‘서중 콘크리트’로 관리해야 한다는 것(2024년 개정 콘크리트공사 표준시방서 KCS 14 20 00, 출처: 국토교통부). 더위 자체보다 무서운 건 시간이에요. 기온이 높으면 콘크리트가 빨리 굳기 시작해서, 운반·타설에 쓸 수 있는 시간이 90분으로 줄어들거든요. 이 글에서는 왜 여름 타설이 까다로운지, 현장에서 실제로 쓰는 대책은 무엇인지 순서대로 정리할게요.

여름철 건설 현장에서 콘크리트를 타설하는 레미콘 차량

서중 콘크리트란 무엇인가요

서중(暑中) 콘크리트란 더운 시기에 특별 관리 기준을 적용해 시공하는 콘크리트를 말해요. 예전에는 “하루 평균기온 25℃를 넘으면”이라는 다소 모호한 기준이었는데요. 2024년 표준시방서 개정으로 “타설 후 24시간 동안 일최고기온 30℃ 초과 예상”이라는 구체적인 판단선이 생겼어요(출처: 국토교통부).

이때 지켜야 할 대표 조건이 두 가지예요.

  • ☐ 타설 시점의 콘크리트 온도 35℃ 이하 유지
  • ☐ 비빔 시작~타설 완료까지 90분(외기온 25℃ 이상 기준) 이내

숫자는 일반적인 기준이고, 실제 적용은 현장 시방서와 감독 지시에 따라 달라질 수 있어요.

여름에 콜드조인트가 잘 생기는 이유

여름철 콘크리트 타설에서 가장 경계해야 할 하자는 콜드조인트예요. 콜드조인트란 먼저 부은 콘크리트가 굳기 시작한 뒤에 새 콘크리트를 이어 부어서, 두 층이 한 몸으로 붙지 못하고 자국(이음선)이 남는 것을 말해요. 이 부위는 물이 스미고 균열이 시작되는 구조적 약점이 됩니다.

기온이 높으면 응결(굳기 시작하는 반응)이 빨라져요. 그만큼 워커빌리티(반죽을 다루기 쉬운 정도)가 빨리 떨어지고, 이어치기 허용 시간도 짧아지죠. 기온이 10℃ 오르면 슬럼프(반죽의 무름 정도)가 약 2cm 줄어든다는 게 일반적인 기준이에요. 앞 차와 뒤 차 사이 타설 간격이 벌어지는 순간, 여름에는 곧바로 콜드조인트 위험으로 이어집니다.

90분 규정, 여름엔 왜 더 빡빡해질까

외기온 25℃가 운반 시간 규정의 분기점이에요. 조건별 허용 시간을 표로 정리하면 이렇습니다(일반 기준, 현장 시방에 따라 다를 수 있음).

구분외기온 25℃ 미만외기온 25℃ 이상
비빔~타설 완료120분 이내90분 이내
이어치기 허용 시간2.5시간2시간
콜드조인트 위험상대적으로 낮음시간 초과 시 급증

여기서부터는 현직 레미콘 기사로서 드리는 이야기예요. 한여름 현장은 차량이 몰리면 타설 대기 줄이 생기는데, 운전석에서 송장의 출하 시각을 보며 90분을 역산하는 마음이 정말 탑니다. 겨울엔 120분이라 여유가 있지만, 여름엔 상차 후 이동·대기·타설을 전부 90분 안에 끝내야 하거든요. 대기가 길어져 시간을 넘기면 그 차는 품질 문제로 받아주지 않는 게 원칙이라, 폭염 속에서 앞 차가 빠지기만 기다리며 마음 졸였던 날이 한두 번이 아니에요. 그래서 여름철에는 현장의 배차 간격 관리가 곧 품질 관리입니다.

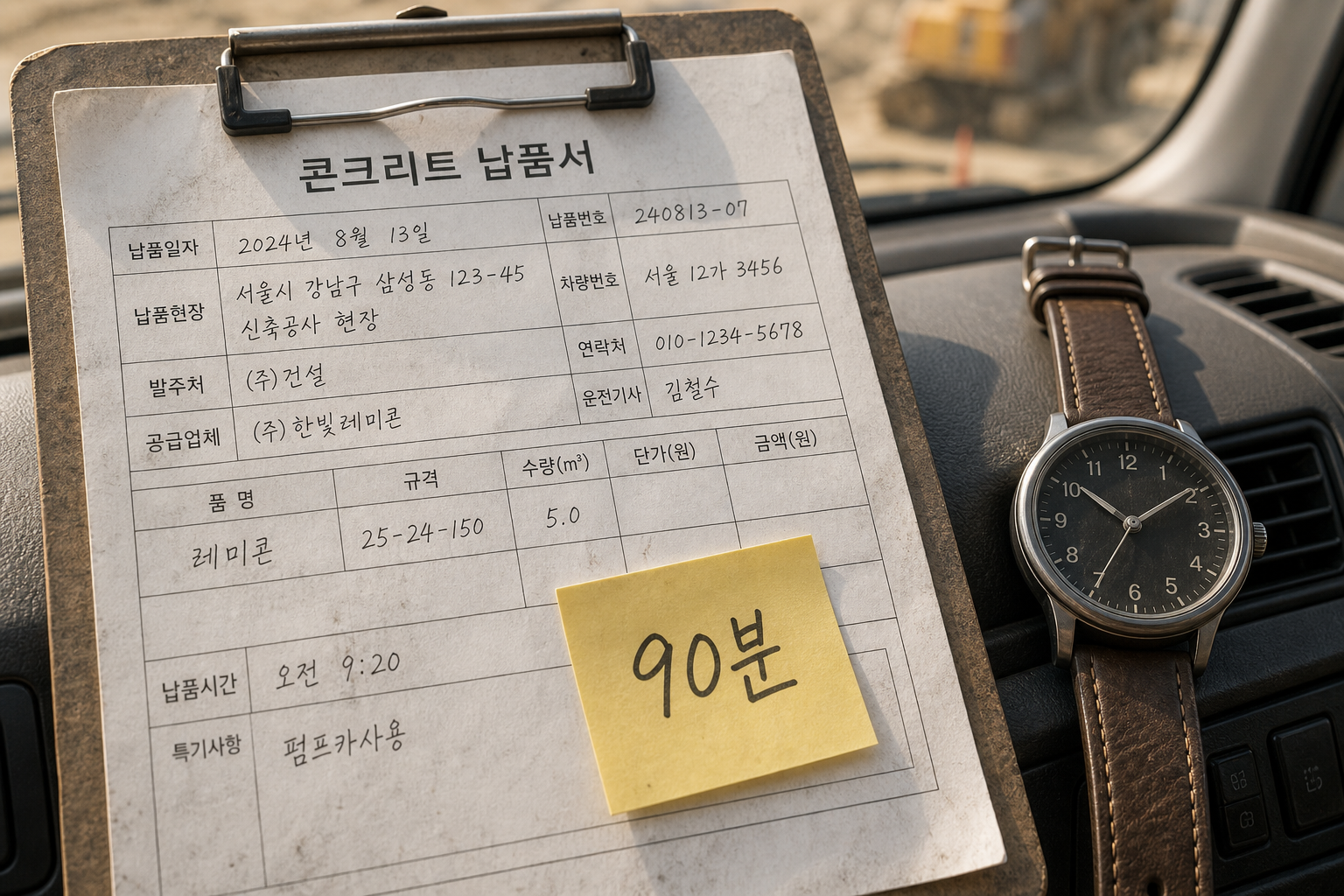

여름철 90분 운반 시간 규정을 보여주는 레미콘 송장과 시계

여름철 콘크리트 타설 대책 4가지

대책의 우선순위는 ‘재료를 식히고, 시간을 벌고, 간격을 지키는 것’이에요. 현장에서 쓰는 대표 방법을 정리하면 다음과 같아요.

대책방법효과(일반 기준)
타설 시간대 조정이른 아침·저녁 타설로 계획 변경콘크리트 온도 상승 억제
재료 온도 낮추기골재에 차광막·살수, 배합수에 냉수·얼음골재 10℃↓ 시 콘크리트 약 6.5℃↓, 배합수 10℃↓ 시 약 2.5℃↓
혼화제 사용지연제·AE감수제로 응결 속도 조절작업 가능 시간 확보
타설 간격 관리배차 간격 조정, 대기 최소화콜드조인트 예방

골재를 식히는 게 가장 효율적인 이유는 간단해요. 콘크리트 부피의 70~80%가 골재라서, 골재 온도가 전체 온도를 좌우하거든요.

한 가지 꼭 당부드리고 싶은 게 있어요. 반죽이 뻑뻑하다고 현장에서 물을 더 타는 것(가수)은 절대 금물이에요. 물을 더 넣으면 강도와 내구성이 그대로 떨어집니다. 작업성이 부족하면 물이 아니라 혼화제로 해결하는 게 표준이에요. 다만 배합이나 강도 판단은 레미콘 기사가 아니라 현장 감독·품질 담당의 영역이니, 반드시 현장 감독과 상의해서 결정하세요.

타설이 끝나도 방심은 금물, 여름철 양생

타설 직후 몇 시간이 여름철 품질의 두 번째 고비예요. 표면의 수분이 증발하는 속도가 내부에서 물이 올라오는 속도(블리딩)를 넘어서면, 굳기도 전에 표면에 실금이 갑니다. 이걸 소성수축균열이라고 해요.

예방 체크리스트는 이렇습니다.

  • ☐ 타설 전 지반·거푸집에 물을 충분히 뿌려 적셔두기
  • ☐ 직사광선 차단막과 바람막이 설치
  • ☐ 타설 직후 표면 마감과 동시에 양생 시작
  • ☐ 양생포를 덮고 살수·분무로 습윤 상태 유지 — 보통 포틀랜드 시멘트 기준 최소 5일

“여름엔 빨리 굳으니 거푸집도 빨리 떼도 된다”는 오해가 많은데요. 급하게 진행된 초기 수화는 오히려 장기강도 저하로 이어져요. 참고로 2024년 12월 개정 고시(국토교통부 고시 제2024-879호, 2025년 1월 시행)로 현장양생공시체(현장과 같은 조건에서 굳힌 시험체) 제작이 모든 현장에서 의무화됐고, 강우·강설로 품질에 유해한 영향이 예상되면 타설을 원칙적으로 금지하는 조항도 명문화됐습니다.

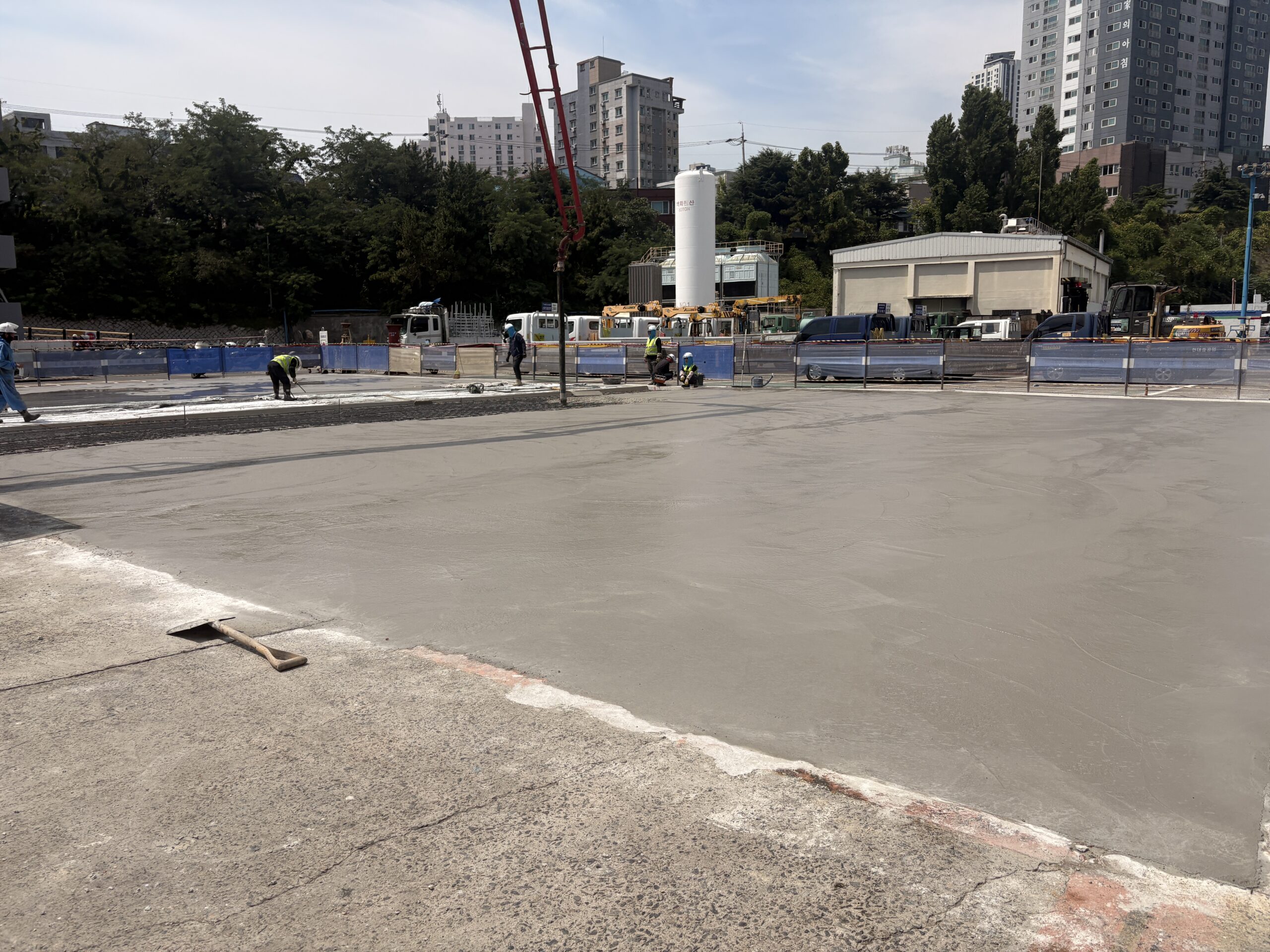

여름철 콘크리트 습윤양생을 위해 양생포를 덮고 살수하는 모습

자주 묻는 질문

폭염 예보가 있으면 콘크리트 타설을 하면 안 되나요?

타설 자체가 금지되는 건 아니에요. 일최고기온 30℃ 초과가 예상되면 서중 콘크리트 관리(재료 냉각, 90분 룰, 지연제, 조기 습윤양생)를 적용하는 게 기준입니다. 가능하면 기온이 낮은 이른 아침이나 저녁 시간대로 타설 계획을 조정하는 것이 실무 권장사항이에요.

여름에 콘크리트가 뻑뻑하면 물을 더 넣어도 되나요?

안 됩니다. 현장에서 물을 더 타면(가수) 강도와 내구성이 그대로 떨어져요. 작업성이 부족할 때는 AE감수제·지연제 같은 혼화제로 해결하는 것이 표준 대응이며, 판단은 현장 감독·품질 담당과 상의해서 결정해야 해요.

레미콘은 도착 후 몇 분 안에 타설해야 하나요?

외기온 25℃ 이상이면 비빔 시작부터 타설 완료까지 90분 이내가 일반 기준이에요. 도착 후 남은 시간은 운반 시간에 따라 달라지므로, 여름철엔 현장 대기 시간을 최소화하는 배차 계획이 중요합니다. 시간을 넘긴 콘크리트는 품질 문제로 받지 않는 것이 원칙이에요.

여름철 콘크리트 양생은 며칠이나 해야 하나요?

보통 포틀랜드 시멘트 기준, 일평균기온 15℃ 이상이면 최소 5일 이상 습윤 상태를 유지하는 게 일반 기준이에요. 양생포를 덮고 살수·분무로 표면이 마르지 않게 관리합니다. 구조물 종류와 현장 조건에 따라 달라지니 시방서와 감독 지시를 따르세요.


이 글의 수치와 규정은 2026년 7월 기준, 콘크리트공사 표준시방서(KCS 14 20 00) 등 공개 자료를 바탕으로 정리한 일반 기준이에요. 실제 적용 기준은 현장 시방서와 감리·감독 지시가 우선이니, 시공 전 반드시 현장 책임자와 확인하시길 권합니다.
